——记益娄高速公路第十一合同段“大干180天,创造奇迹”工作(三)
8月份,益娄高速公路第十一合同段项目部全体员工在总经理江志义和副总经理郭建文的指挥带领下,秉承6、7月份以来“齐心协力大干180天创造奇迹“的精神宗旨,坚持不懈,齐心协力,共同努力,项目进展取得了丰硕成果。截止目前,该工程项目全线路基大约完成97%,桥梁约完成85%,梁板共1169片,已完成951片。
其中,一工区路基已全部交验,改路接线方案已经完成,副总经理郭建文正在与当地进行施工谈判。项目副经理刘桂权正领导劳务工人加紧进行一工区路基扫尾工作,杜绝路面污染现象的出现。
2#梁场T梁预制完成270片,架设完成260片,空心板预制完成99片,架设完成90片。白露山庄大桥空心板预制完成87片,剩余53片,架设完成80片,剩余60片。中阳特大桥T梁预制完成367片,剩余21片,架设完成258片,剩余30片。中阳分离立体式交桥完成桥面现浇层,娄底东互通跨线桥全部完成。
二工区路基96顶-20cm约完成90%;二工区路基96顶精加工完成约25%,通涵构造物已完成,防护排水约完成70%。

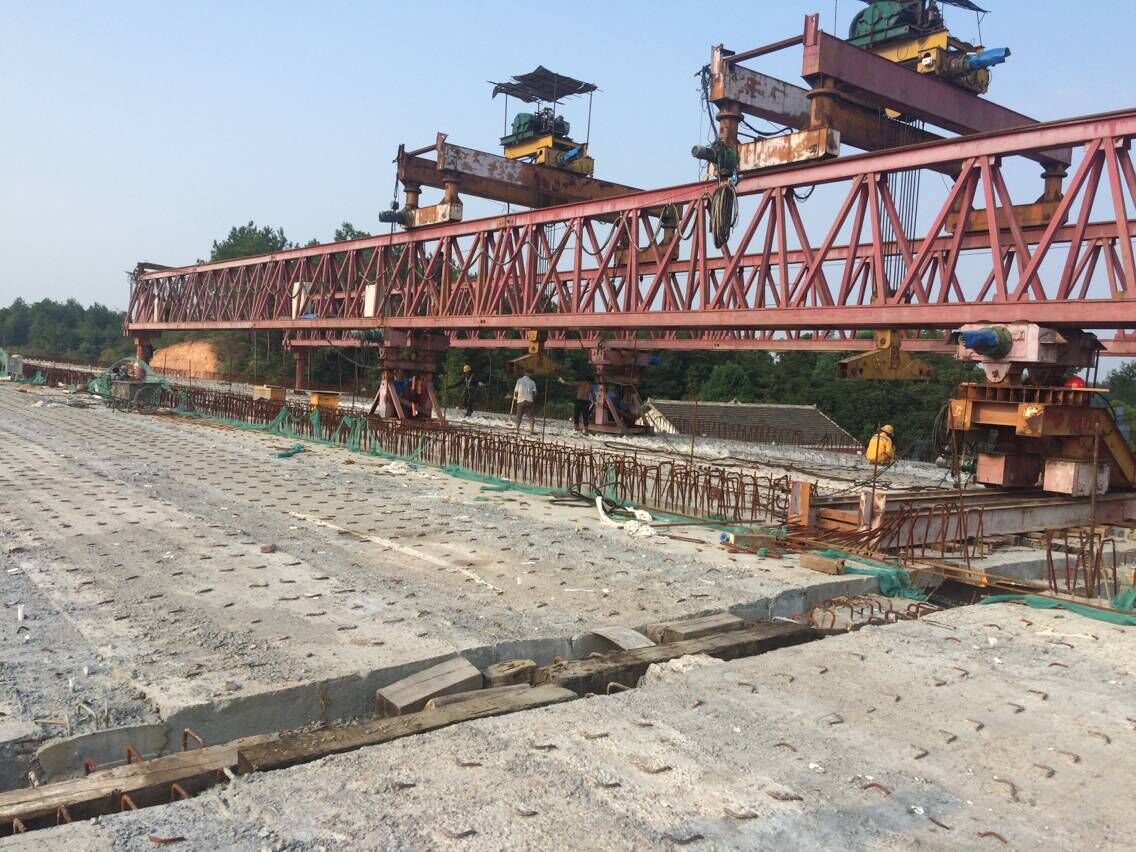

1#梁场空心板和箱梁已全部完成,T梁架设完成114片,剩余30片。娄湘高架桥右幅全部架通,桥面系湿接缝至18跨,左幅T梁架设至13跨,娄湘高架护栏左右幅第1联已完工。
目前第十一合同段项目部全体成员仍正在争分夺秒的赶工,预计9月份可完成项目的主体工程。(文/周稳林)

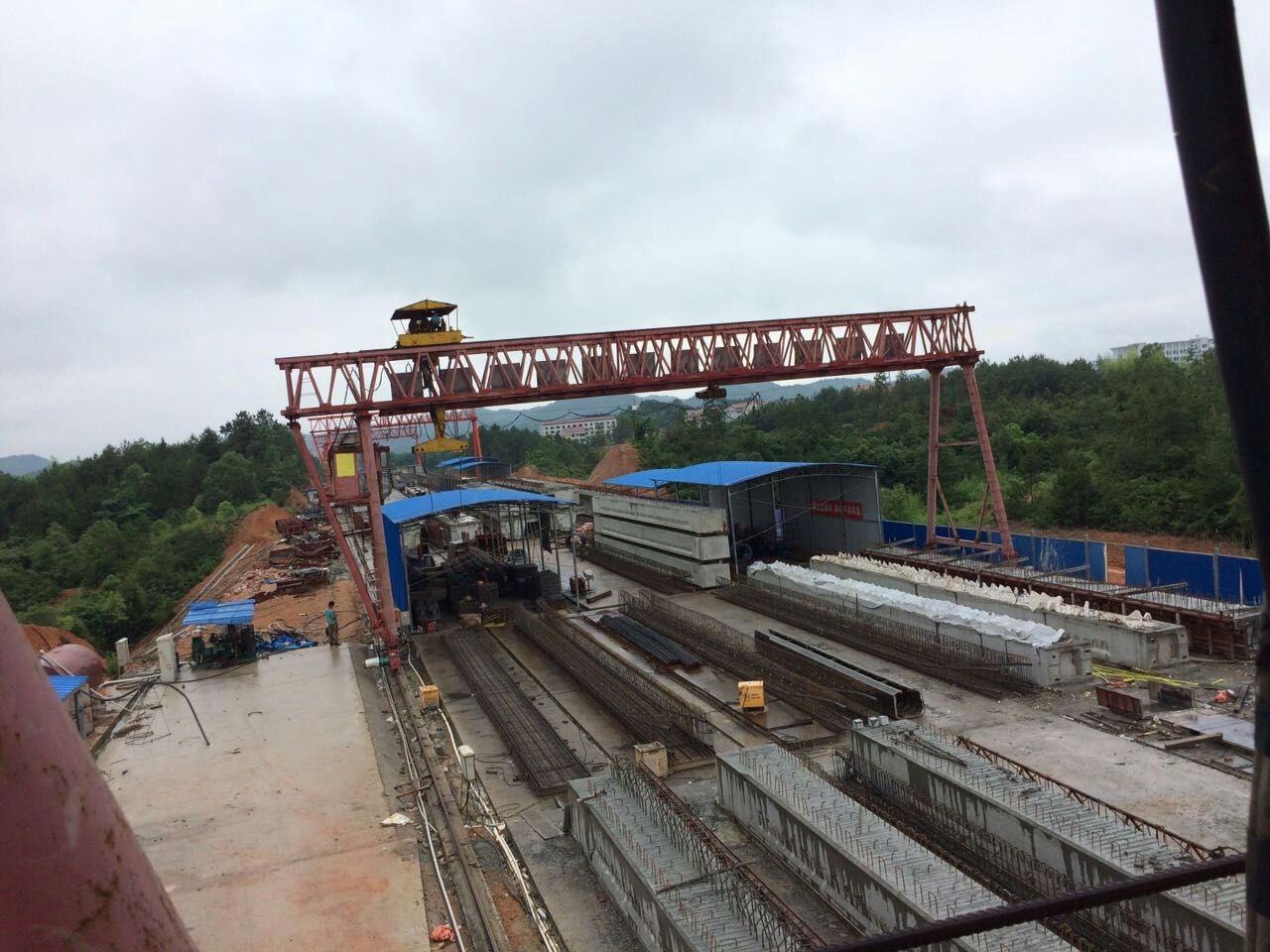

1#梁场

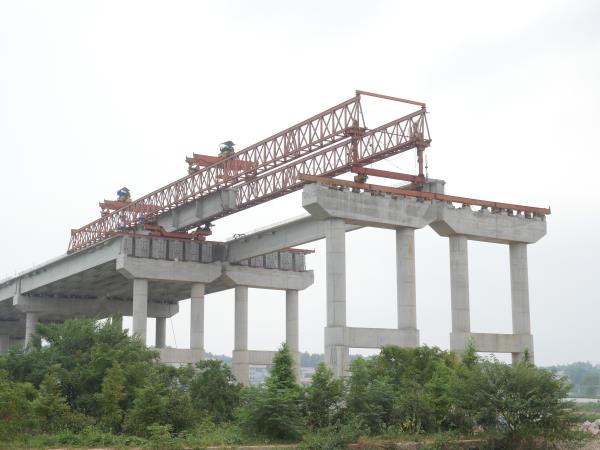

正在施工的娄湘高架桥

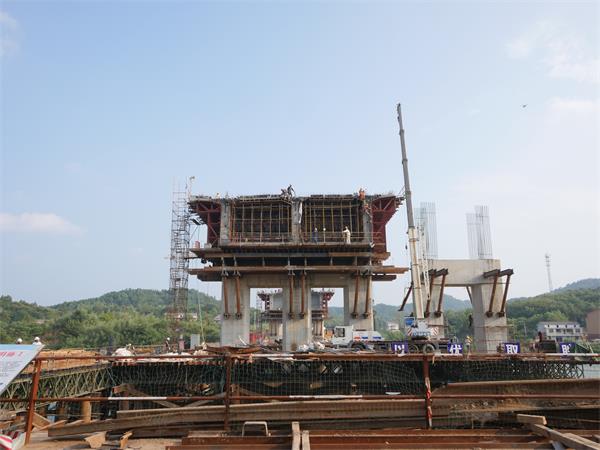

中阳大桥
扫一扫关注我们
